在通信工程領域,復雜場景的信號覆蓋往往需要技術與經驗的深度結合。近期,林創科技順利完成河南南陽某山路彎曲隧道2公里試裝信號覆蓋工程,為后續全長11公里的項目提供了可靠的技術驗證。
該項目通過創新設備與動態調整策略,展現了林創團隊在復雜環境中的務實應對能力。
項目背景與挑戰
該隧道位于南陽山區,全長11公里,整體呈不規則彎曲形態,手機信號(即電磁波)直線傳播的特性使得傳統天線方案難以實現全覆蓋。
公路的信號覆蓋工程屬于基建工程的一部分,不能馬虎,客戶要求信號無死角,這對設備部署和方案靈活性提出了較高要求。此外,施工期間遭遇雨雪、大霧天氣,低溫與濕滑路面進一步增加了工程難度。
繼續觀看
技術方案與現場實施
核心設備選擇

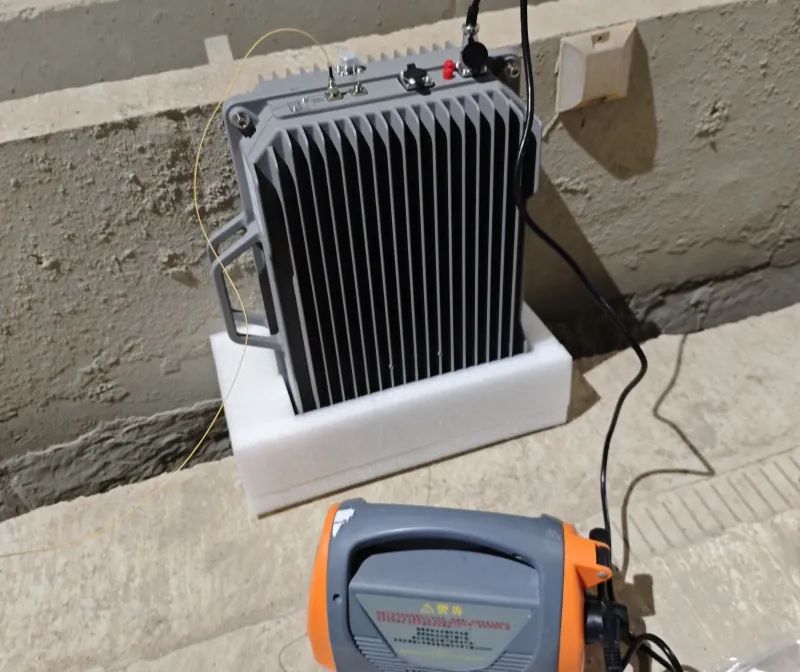

林創科技采用了最新的雙頻數字光纖直放站投入到此次工程中。比起傳統的模擬信號光纖直放站,該款產品有著顯著的優勢,能夠有效消除噪音和干擾,確保高質量的信號遠距離傳輸。
技術方案與現場應變

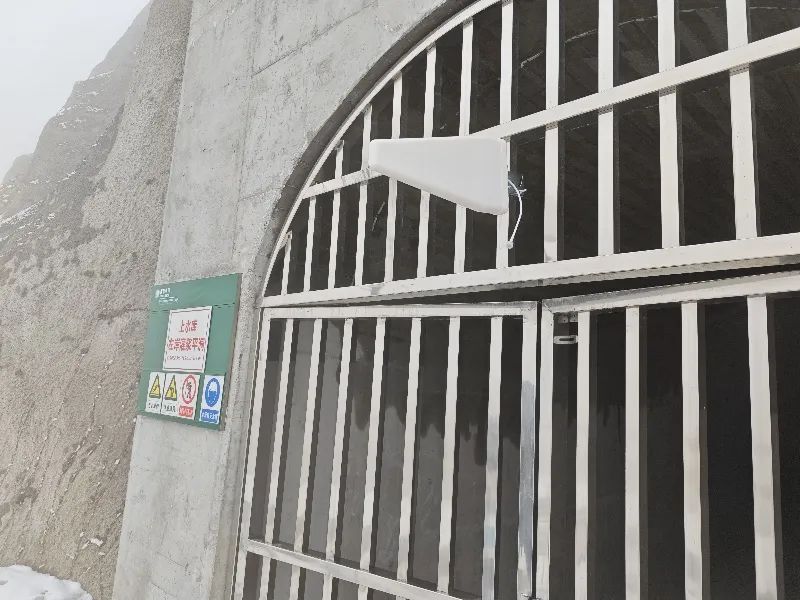

針對彎曲隧道結構,林創科技的技術團隊先制定了一個近端機和遠端機“一拖二”的初步方案。到項目地后,通過現場勘測來確定大板狀天線的數量和位置,來做好信號覆蓋。

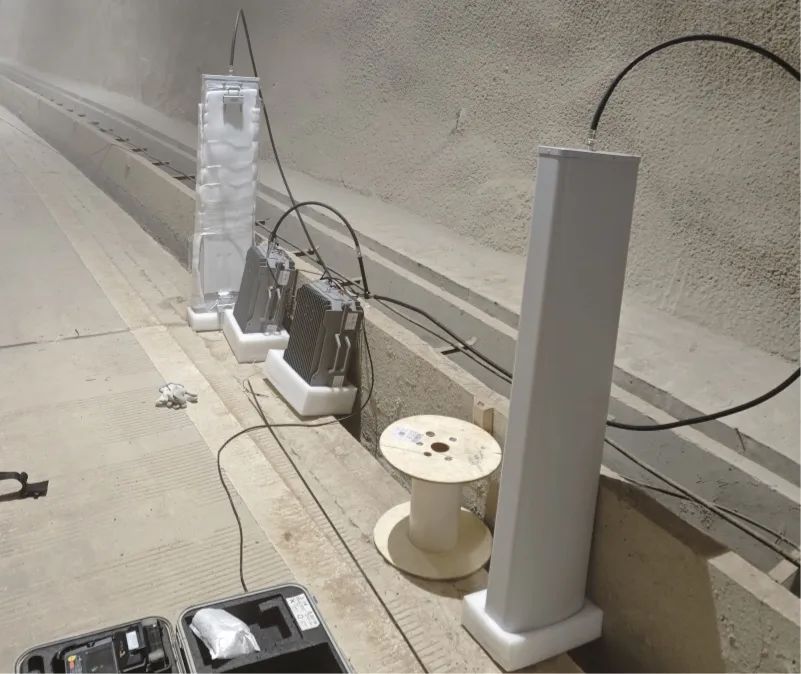

經過工程師的調試和優化,最終僅用4塊大板狀天線完成1公里隧道的無縫覆蓋,降低了設備冗余成本。
施工管理調整
受天氣影響,團隊采用分階段施工策略,優先部署主機和室外天線,再通過實時測試調整室內大板裝天線的位置,最終僅用3天完成試裝段工程
工程成果

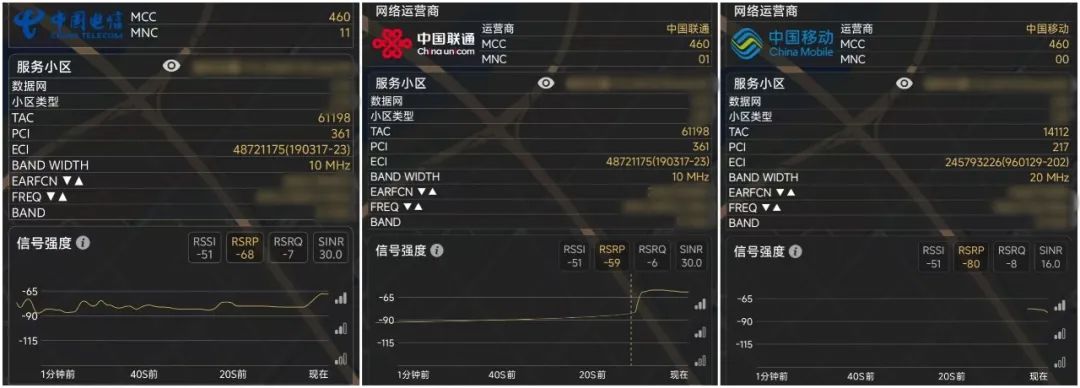

當信號覆蓋工程部署完成后,經過嚴格的測試,移動、電信、聯通三網信號均達到了滿格狀態(RSRP值高于-90)。
這一成果不僅滿足了客戶對于隧道內信號全覆蓋的要求,更為后續的 9公里隧道工程積累了寶貴的經驗,為道路通車交付打下了堅實的基礎。
通信工程的難點往往在于“因地制宜”。南陽彎曲隧道項目的完成,是林創科技技術積累與現場執行能力的又一次實踐。未來,林創科技團隊將繼續以客戶需求為導向,為更多復雜場景提供穩定、高效的信號覆蓋解決方案。
